El Consejo de Ministros autorizó ayer al Ministerio de Transportes y Movilidad Sostenible a licitar con un valor estimado de 56 millones de euros, a través de Adif Alta Velocidad, un contrato para la instalación y mantenimiento de la catenaria y sus sistemas asociados en el tramo Lorca-Almería, de 140 kilómetros de la línea de alta velocidad Murcia-Almería.
![]() |
||
(08/10/2025)
Los trabajos se realizarán dentro de los términos municipales de Lorca, Puerto Lumbreras y Almendricos, en la Región de Murcia; y en los municipios almerienses de Pulpí, Vera, Almanzora, Níjar, El Puche y Almería.
Además de la instalación de la catenaria en este tramo, también se instalarán las alimentaciones a los edificios técnicos e instalaciones asociadas desde la línea aérea de contacto y se realizarán las conexiones a los sistemas de alimentación a la tracción (subestaciones y centros de autotransformación eléctrica), así como el cantonamiento eléctrico y mecánico de la instalación.
También forman parte de este contrato el desarrollo de las pruebas y puesta en servicio y la ejecución del premantenimiento necesario. Así, una vez finalizada la instalación y puesta en servicio de la catenaria, el contrato contempla un período de veinticuatro meses durante los que la empresa adjudicataria realizará el mantenimiento preventivo y correctivo de estos elementos.
Avances en diferentes ámbitos
Los trabajos en la línea de alta velocidad Murcia-Almería.continúan avanzando en distintos ámbitos y fases. En este sentido, las principales actuaciones en marcha son las siguientes:
- Los trabajos de electrificación con la construcción de la subestación eléctrica de Totana, por 14 millones de euros, y el tendido de catenaria en la primera mitad del trazado, entre Murcia y Lorca.
- Montaje de vía. Ya se ha adjudicado el montaje de la vía de alta velocidad en el tramo comprendido entre Murcia y Lorca, por un importe de 38 millones de euros; y recientemente se ha licitado el contrato correspondiente al tendido de las vías entre Vera y Almería, por otros 37,5 millones de euros. Además, se ha adjudicado por 11,6 millones la construcción de una base de montaje en El Puche y seis zonas de acopio de balasto que facilitarán el montaje de la nueva vía de alta velocidad.

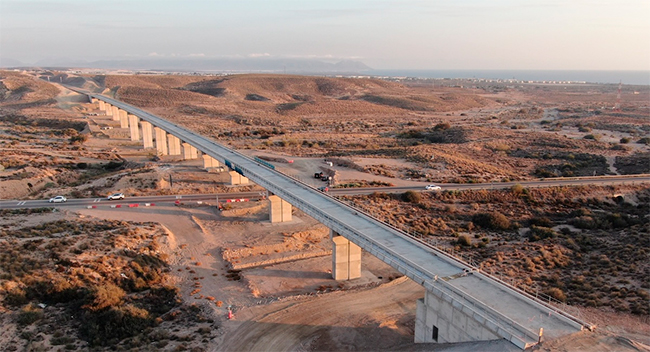

- En paralelo, se completa la construcción de su plataforma. En la primera mitad de la línea (Murcia-Lorca), la plataforma está finalizada en el subtramo Nonduermas-Sangonera y alcanza un alto grado de ejecución global en los otros tres, mientras que entre Lorca y Almería la plataforma se ha completado en seis subtramos y se avanza en la finalización del resto, incluidos el acceso a la capital almeriense y el que cruza Lorca.
- Adicionalmente, ya está contratado también a través de Adif Alta Velocidad, el despliegue de del GSM-R y el ERTMS.
